上饒市委、市政府高度重視生活垃圾處理設施的規劃、建設工作,要求各地政府按照《上饒市垃圾處理專項規劃(2017-2035)》要求,全力推進上饒市生活垃圾焚燒發電項目,并對推進情況進行周調度、周通報以及不定期督查。截止目前,上饒市規劃的7座生活垃圾焚燒發電廠,萬年、弋陽2座已建成并運行,其余5座均已開工建設,正抓緊建設中。
全市生活垃圾焚燒發電項目推進情況周報
(11月22日―11月29日)
1、上饒市生活垃圾焚燒發電項目
(一)項目概況
項目位于經開區聯勝村后畈水庫東側,設計處理規模近期1500噸/日,遠期達到2300噸/日,服務范圍包括信州區、經開區、廣豐區、廣信區、玉山縣,靈山、三清山風景區的生活垃圾以及鉛山縣、橫峰縣靠近項目廠址的部分鄉鎮。2018年10月項目正式開工建設,計劃在2020年5月點火試運行。

(二)進展情況
1、土建部分

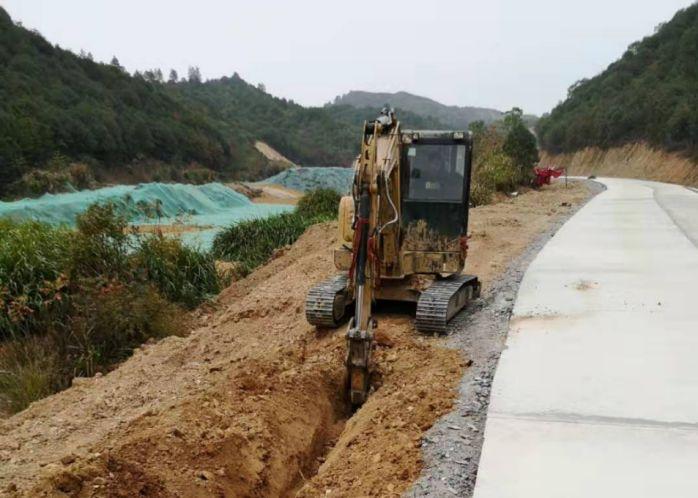

1).場外進場道路:邊溝邊坡護坡砌筑增加工程完成60%,波形護欄檢查平整度并調整完成,邊坡噴漿完成80%,邊溝蓋板制作完成40%;
2).廠前區域:宿舍樓防水完成90%,走廊吊頂完成,食堂包廂及廚房反支撐架安裝完成,地磚開始鋪設;辦公樓一層地磚鋪設完成80%,二層龍骨隔墻施工完成60%;
3).垃圾倉區域:垃圾倉封頂,垃圾倉南側砌體砌筑完成80%,8m辦公區域空調銅管、風管安裝;
4).汽機間區域:中控室、工程師室開始吊頂施工,電子設備間及UPS室吊頂封板完成;

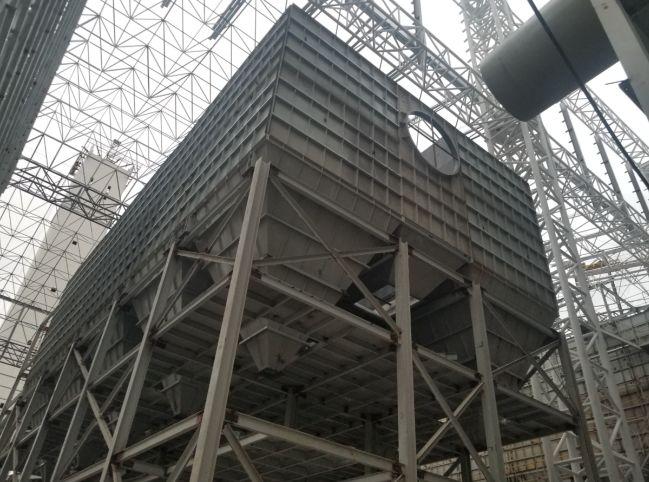

5).滲濾液區域:滲濾液處理站5.7m池體澆筑完成,工業廢水處理站內架開始搭設,綜合水泵房8m屋面開始支模,工業消防水池池頂2號凈水器基礎鋼筋綁扎80%,冷卻塔筏板鋼筋綁扎完成;
6).飛灰區域:飛灰穩定及養護車間南側6m結構澆筑完成,初期雨水收集池池壁澆筑完成;

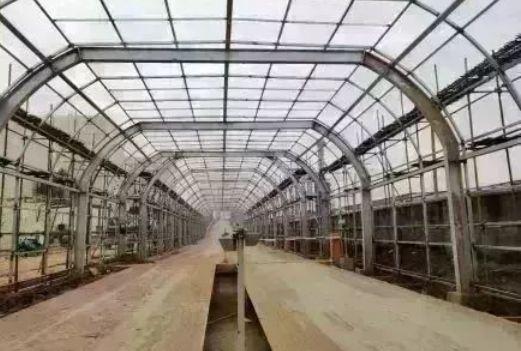

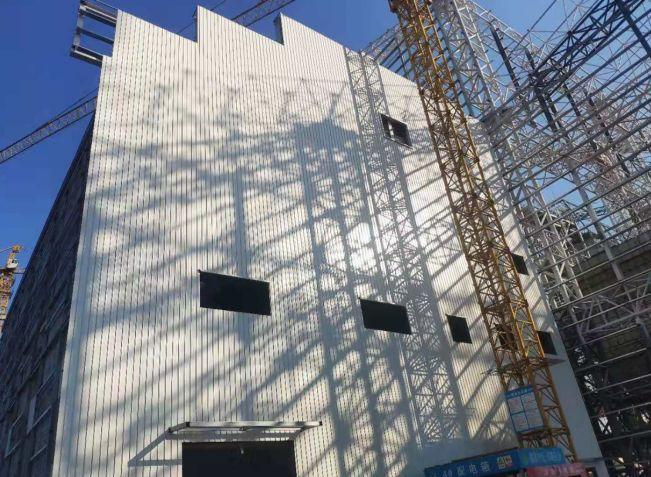

7).網架吊裝:煙氣凈化間屋面網架吊裝完成,屋面鋼系梁安裝完成60%,汽機間西側墻面封板完成,汽機間北側墻面開始封板。

2、安裝部分

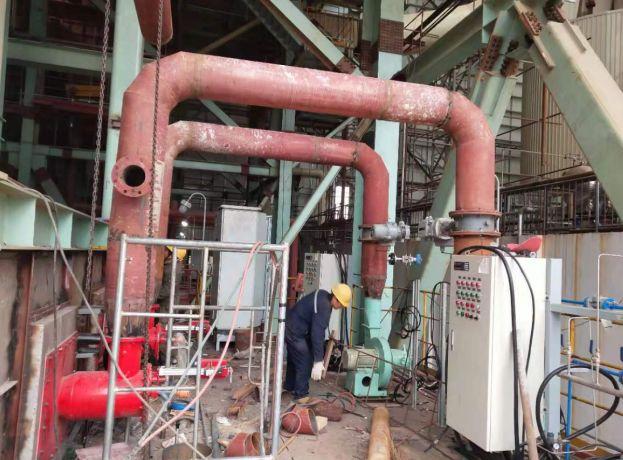

1).化水間各設備電氣布線完成50%,空壓機設備各連接管道完成70%;
2).#1、#2厭氧罐罐體全部完成。內部三相分離器焊制完成50%;
3).#2爐溫度壓力保護套管焊接完成20%;
4).食堂弱電網線敷設完成;
5).汽缸臺板接觸研磨檢查已完成,汽機間循環水管、冷油器冷卻水管預埋工作;
6).除氧器、連排擴容器就位安裝,以及除氧器平臺安裝完成;
7).#1爐蒸汽吹灰器安裝完成;

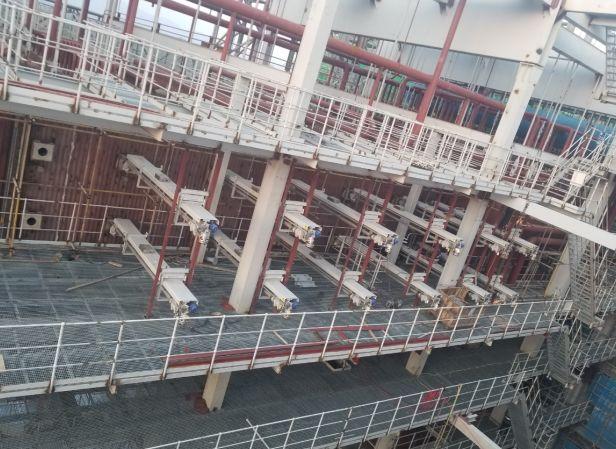

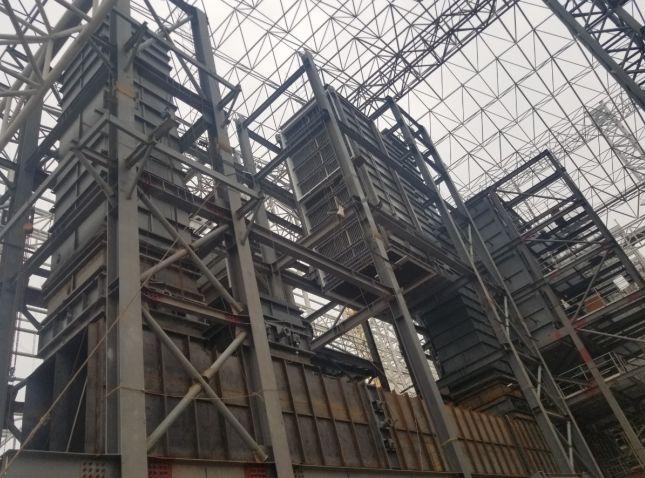

8).#1爐爐墻砌筑工程,焚燒爐保溫砌筑完成70%,水平煙道灰斗保溫砌筑完成.#2爐承壓、受熱面焊接完成,平臺扶梯安裝完成85%;
9).#1線GGH吊裝完成,#2線GGH鋼架組對完成70%;
10).#2線除塵器中箱體吊裝完成;
11).石灰漿制備間石灰石倉罐吊裝完成,飛灰固化設備鋼架組對完成40%;
12).#1線引風機進出口煙道安裝完成20%;
13).直流屏及EPS屏安裝完成,UPS機柜安裝完成,10kV母線橋安裝完成,400V母線橋安裝30%,完成主廠房10kV保護裝置間網線敷設,10kV干式變高壓電纜敷設完成。

(三)下步計劃
1、土建部分
1).場外進場道路:邊溝邊坡護坡砌筑增加工程完成,邊坡噴漿完成,邊溝蓋板制作完成60%;
2).廠前區域:吊頂完成30%,食堂包廂及廚房反支撐架安裝完成,地磚開始鋪設;辦公樓一層地磚鋪設完成,二層龍骨隔墻施工完成,二層地磚鋪設完成50%;
3).垃圾倉區域:垃圾倉南側砌體完成90%;
4).汽機間區域:工程師室吊頂及墻面涂料完成,地磚鋪設完成,中控室吊頂完成30%;
5).滲濾液區域:滲濾液處理站5.7m頂板鋼筋綁扎40%,工業廢水處理站內架搭設完成,綜合水泵房8m結構澆筑,工業消防水池池頂凈水器基礎交安,冷卻塔筏板基礎澆筑;
6).飛灰區域:飛灰穩定及養護車間交付網架,門衛及地磅房抹灰完成,初期雨水收集池頂板澆筑完成;
7).網架吊裝:煙氣屋面馬頭墻造型安裝完成80%,汽機間北側墻面封板完成80%,垃圾倉四周鋼檁條安裝完成80%。

2、安裝部分
1).化水間各設備電氣布線完成80%,空壓機設備各連接管道完成90%;
2).#1、#2厭氧罐罐體全部完工;
3).空壓機設備各連接管道完成90%;
4).#2爐溫度壓力套管焊接完成;
5).工業電視大屏支架安裝;
6).前軸承座臺板接觸研磨檢查,前軸承座、汽缸下半就位調整,凝汽器穿管工作;
7).#1爐余熱爐開始外保溫;
8).#1爐焚燒爐保溫砌筑完成80%,#2爐焚燒爐保溫砌筑開始;
9).#1線引風機進出口煙道吊裝完成50%;
10).#2爐平臺扶梯安裝完成,水壓試驗完成;
11).#2線SCR煙道及反應器吊裝完成;
12).#2線GGH鋼架吊裝完成;
13).#2線除塵器吊裝完成;
14).飛灰固化設備鋼架吊裝完成20%。

2、萬年縣生活垃圾焚燒發電項目
(一)項目概況
項目位于萬年縣石鎮鎮鳳巢工業園錦繡路北側,設計處理規模為500噸/日,服務范圍包括萬年縣全域及鄱陽縣蘆田鎮、饒埠鎮等,于2017年9月開工建設,現已點火運營。

(二)本周進展

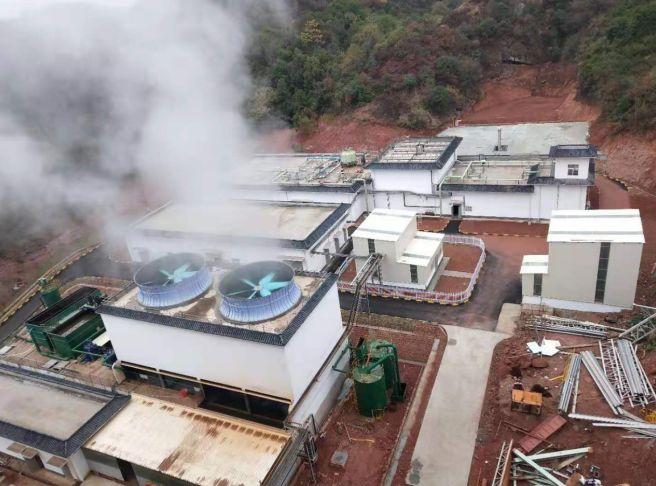

截止11月27日,入庫垃圾140192.05噸,發電量3715.0924萬度,上網電量3193.26萬度。
(三)下步計劃
1、正常生產;
2、教育基地的竣工。

3、弋陽生活垃圾焚燒發電項目
(一)項目概況
設計處理規模600噸/日,廠址位于弋陽縣南巖鎮寶峰村蛤蟆壟。服務范圍為弋陽、橫峰以及鉛山靠近項目廠址的部分鄉鎮,項目一期2018年3月30日開工,于2019年7月投入試運行。

垃圾發電聯合廠房:

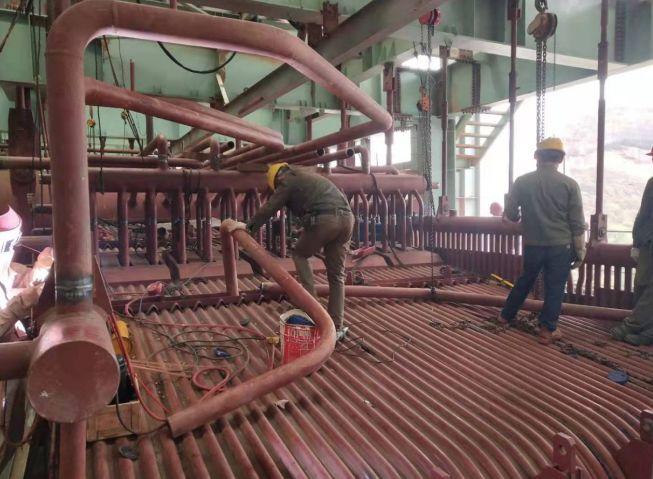

1、鍋爐焚燒間:二期鍋爐第二蒸發器管道焊接完成;頂部上升管道安裝完成80%;疏水排汽管路配管;助燃燃燒器安裝完成,助燃燃燒器閥組安裝完成,助燃風機及風管安裝完成;過熱器下灰斗安裝完成;
2、爐排筑爐完成;
3、煙氣處理:設備調試;
4、二期汽輪機房輔機設備管道配管焊接;抽真空管道安裝完成,射水溢流箱及管道安裝完成;潤滑油管道沖洗打油循環;汽機房至除氧間管道安裝完成;除氧間儀表安裝
1、二期鍋爐照明燈具安裝,穿線布管,儀表接線;除氧間儀器儀表安裝;電機設備調試。

(三)下步計劃
垃圾發電聯合廠房:
1、鍋爐焚燒間:水冷壁頂部上升管道安裝完;疏水、排汽管路配管安裝;再燃燃燒器及非標管道安裝完成,密封風機非標管道安裝完成;
2、煙氣處理:設備調試;
3、二期汽輪機房輔機設備管道配管焊接;潤滑油管道沖洗打油循環;除氧間管道安裝;
4、二期鍋爐照明燈具安裝,穿線布管,儀表接線;汽機房電機設備調試。

4、鄱陽縣生活垃圾焚燒發電項目
(一)項目概況
項目位于鄱陽縣北部游城鄉,設計規模為近期600噸/日,遠期達1000噸/日,服務范圍包括鄱陽縣除蘆田鎮、饒埠鎮、昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮以外的24個鄉鎮(街道)。項目于2018年12月26日開工建設,計劃2020年6月完成一期工程,2025年6月完成二期工程,采用2臺10MW凝汽器式汽輪發電機,年度發電量1.2億度。

(二)項目進展

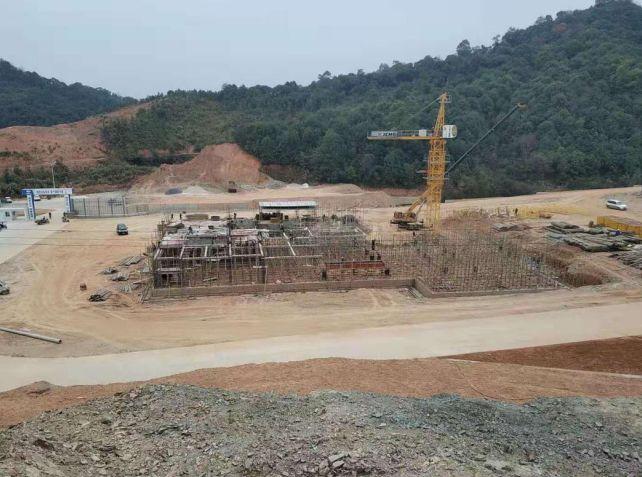

1、綜合樓樁檢完成;

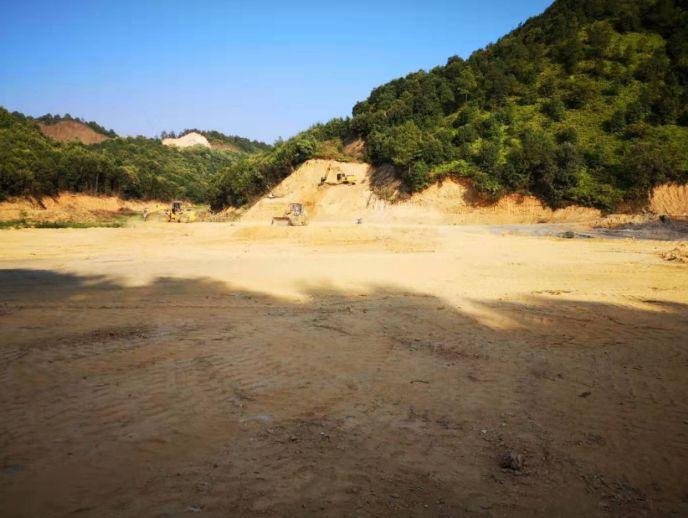

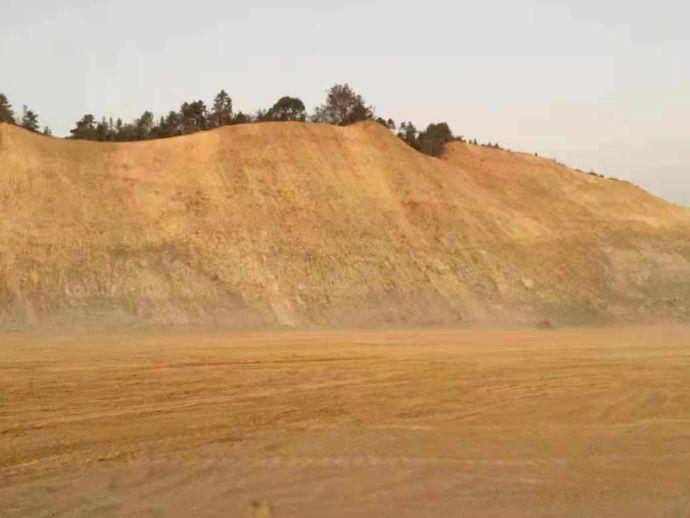

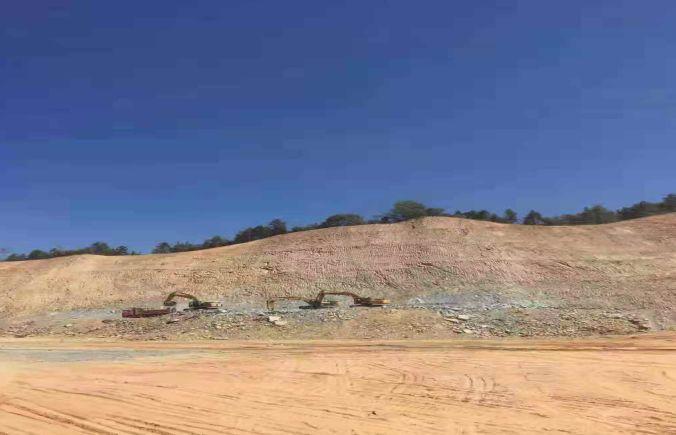

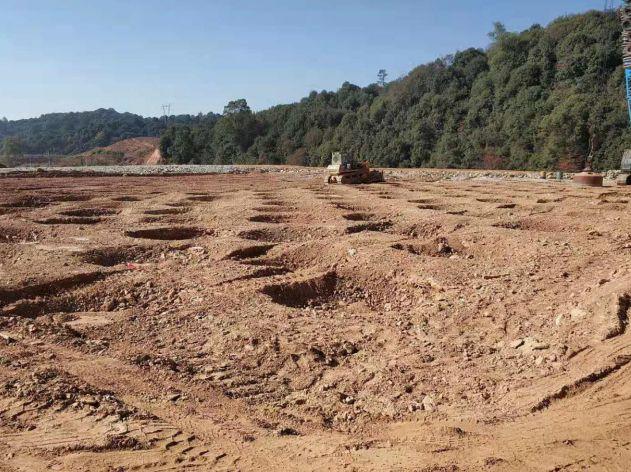

2、主廠房區域土方開挖完成30%;

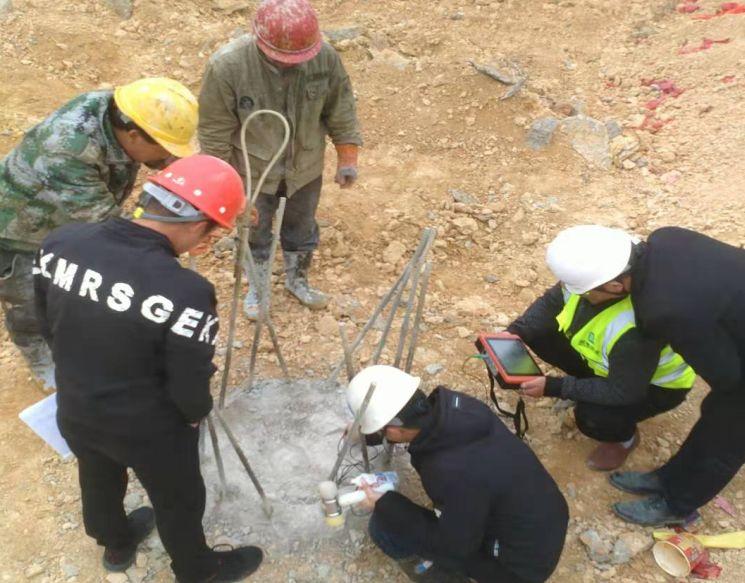

3、樁基檢測完成15%;

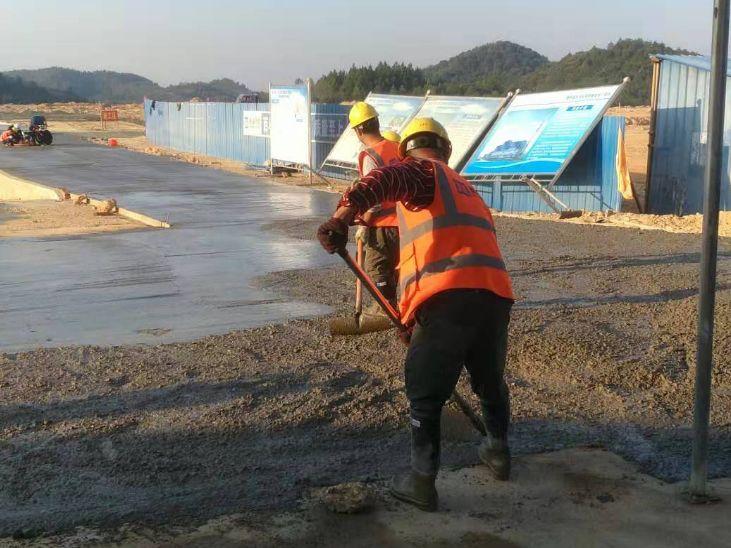

4、廠區臨時道路硬化完成50%。

(三)下步計劃
1、主廠房區域土方開挖、破樁頭;
2、樁基檢測工作;
3、廠區臨時道路硬化,完成九牌二圖;
4、綜合樓墊層、基礎施工。

5、德興市生活垃圾焚燒發電項目
(一)項目概況
項目選址位于德興市香屯生態工業園區硫化工及精深加工產業基地,用地約75畝。設計規模為400噸/日,配套1臺9兆瓦汽輪發電機組,建設總投資2億元。

(二)進展情況
1、項目選址已確定;

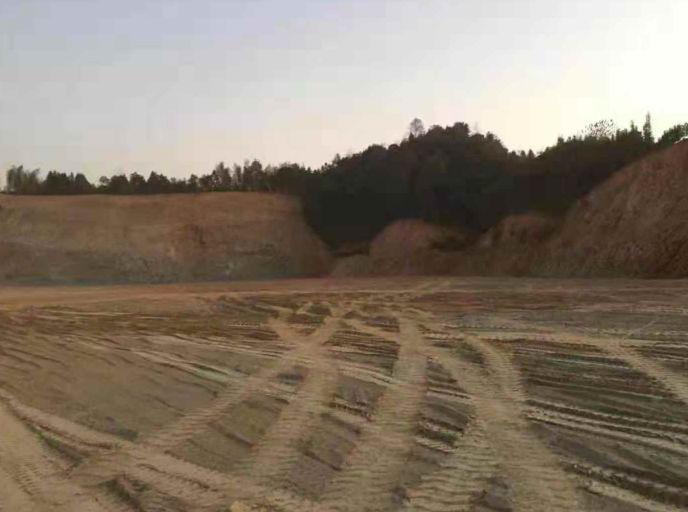

2、征地工作已完成,林地部分征地工作正在進行中;
3、土地林地指標置換已完成;
4、特許經營權招標工作已完成;
5、環評批復已下達;
6、A區門廳及電力室人工挖孔施工。
7、B區垃圾池垃圾池鋼筋綁扎中,塔吊安裝完成。
8、C區鍋爐基礎墊層澆注完成,筏板鋼筋綁扎。
9、棧橋人工挖孔樁施工。

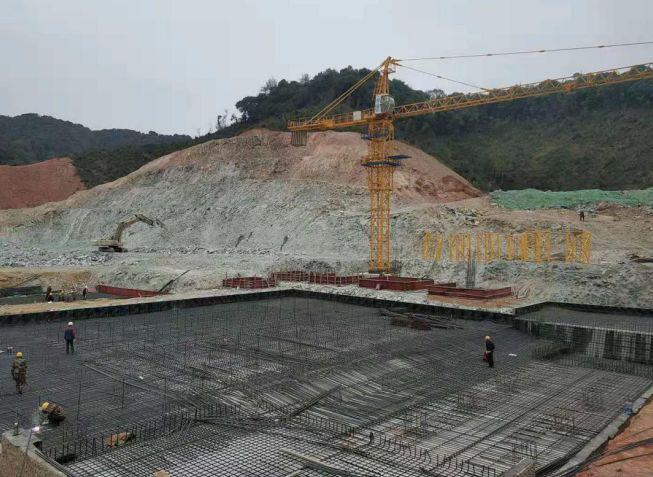

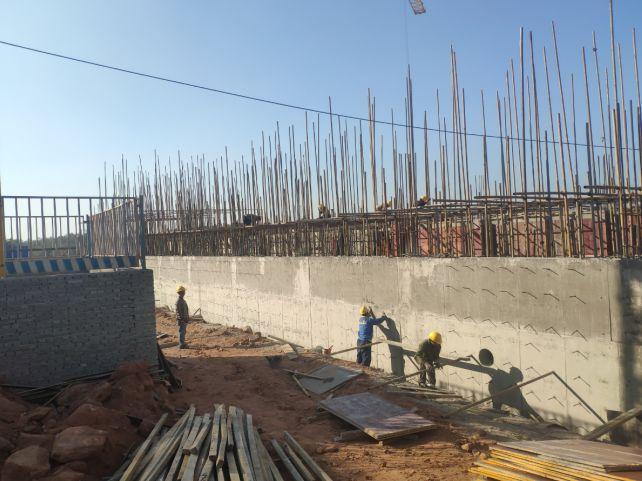

10、綜合樓基礎土方回填完成,±0以下墻體砌筑完成;一層4.2m框架梁模板搭設;基礎柱鋼筋綁扎,塔吊安裝完成。

(三)下步計劃
1、B區垃圾池筏板基礎鋼筋綁扎完成50%;
2、C區鍋爐筏板基礎鋼筋綁扎完成50%;
3、棧橋人工挖孔樁施工;
4、綜合樓0至4.2m平臺框架梁模板搭設完成80%,基礎柱鋼筋綁扎完成。

6、余干縣生活垃圾焚燒發電項目
(一)項目概況
余干縣生活垃圾焚燒發電項目本期工程建設規模為600噸/日,采用2臺日處理300噸機械爐排爐,配置余熱鍋爐采用中溫中壓蒸汽鍋爐,配1臺12MW汽輪發電機組,服務范圍為余干縣全域。項目選址于余干縣黃金埠鎮縣垃圾填埋場附近,占地面積約101.4畝。

(二)進展情況
1、施工用水埋設管道;
2、施工用電變壓器安裝;
3、現場臨時生活設施準備搭設;
4、辦公樓、宿舍樁位圖已出

(三)下步計劃
1、其它主設備招標;

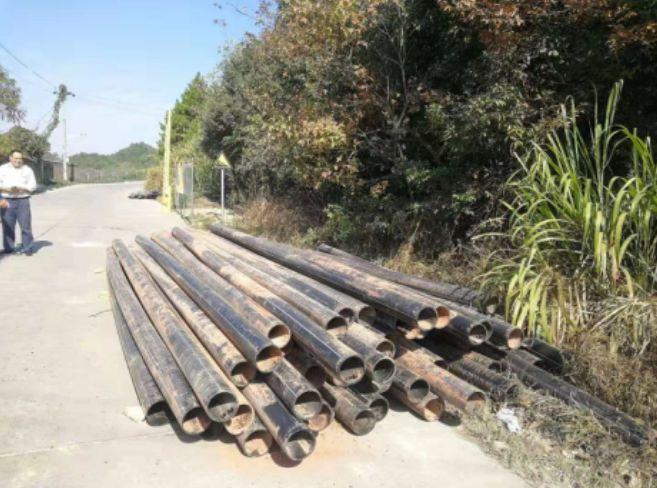

2、煙囪樁基施工。

7、婺源縣生活垃圾焚燒發電項目周報
(一)項目概況
設計規模為500噸/日(保底300噸/日),項目位于婺源縣工業園原填埋場附近,占地約58畝,總投資為2.23億元,服務范圍為婺源縣全域。2018年9月底動工建設,計劃2020年點火運營。

(二)進展情況
1、繼續推進土地報批;
2、完成項目地勘工作;
3、完成水土保持評估報批工作;
4、完成安評職業病報批工作;
5、完成穩評報批工作;
6、市發改委批復核準本項目;
7、市環保局已批準環評報告,已完成批前公示;
8、完成項目征地工作;
9、林業用地已獲省林業局批復;
10、已辦理土石方臨時取土許可證;
11、項目“土石方”工程基本完成;
12、完成進廠道路規劃設計工作;
13、與省自然資源廳對接土地調規有關事宜;
14、發電項目規劃設計概念方案已完成,待項目指揮部會議審定。

(三)下步計劃
1、爭取土地調規早日獲批;
2、做好發電廠主體工程建設的前期準備工作。

更多關于 鍋爐 的信息
1月12日,公司承建的四川天明電廠2×100萬千瓦新建工程2號鍋爐爐頂?shù)跬瓿砂惭b調試,投入使用。 該爐頂?shù)鯙樾吞朣TC600A塔式起重機,主臂長40米,最大起吊負荷25噸,布置在爐頂......
1月11日,公司承建的山西長治漳澤發電廠2×1000MW“上大壓小”改擴建工程#1機組鍋爐點火成功。 為確保點火工作的順利進行,項目部提前部署,積極統籌各種資源,制定嚴密的組織措施和方案,嚴......
一、選型依據,本著“配置合理、滿足需要、安全節約、操作簡便”和滿足用戶要求的原則。 1.貴方提供的用熱負荷: ①、采暖面積:22000㎡ ; ②、洗浴人數400人/每天; ③、飲水600人/每人......
11月17日10時18分,公司承建的邯鄲市永年區生活垃圾焚燒發電項目#1鍋爐低溫烘爐點火一次成功。 此次烘爐主要部位包括余熱鍋爐二三煙道、余熱爐爐膛本體及灰斗、焚燒爐爐膛本體及灰斗等......
2020年11月20日13時30分,隨著4#鍋爐主給水蒸汽的升壓,過熱器及汽包安全閥的依次啟跳,熱電公司技術人員、監理、總包方、鍋爐廠家及白水縣鍋檢所人員等齊聚機爐集......
